Descripción de la propiedad
Consorcio SAN PABLO
AVANCE DE OBRA

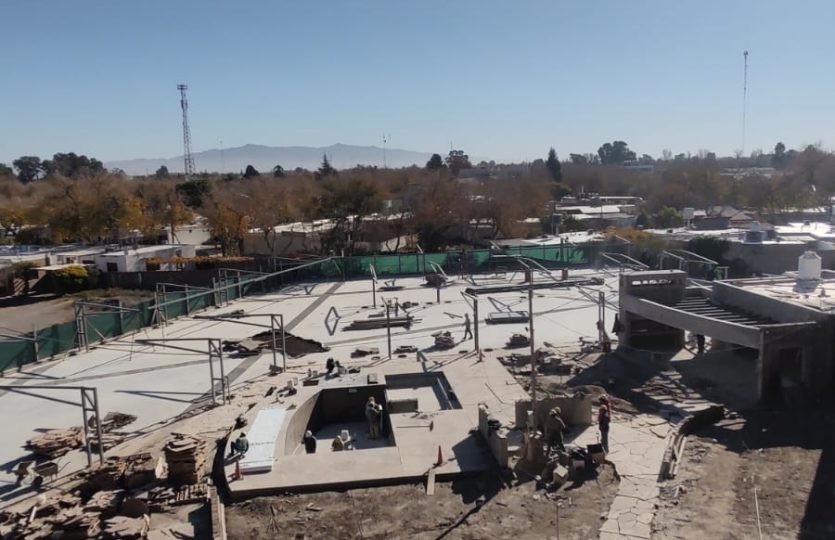

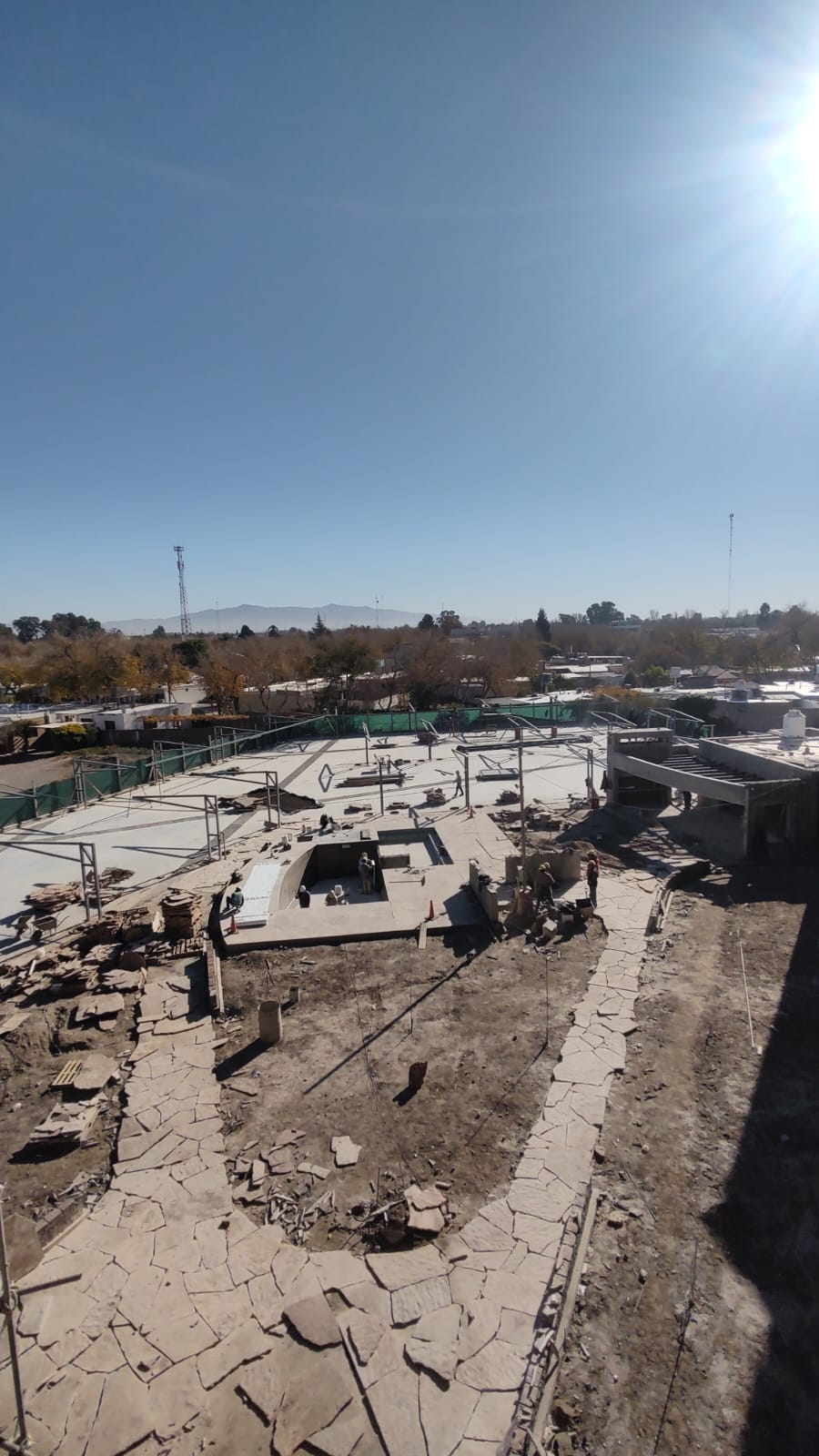

👇 AGOSTO 2024

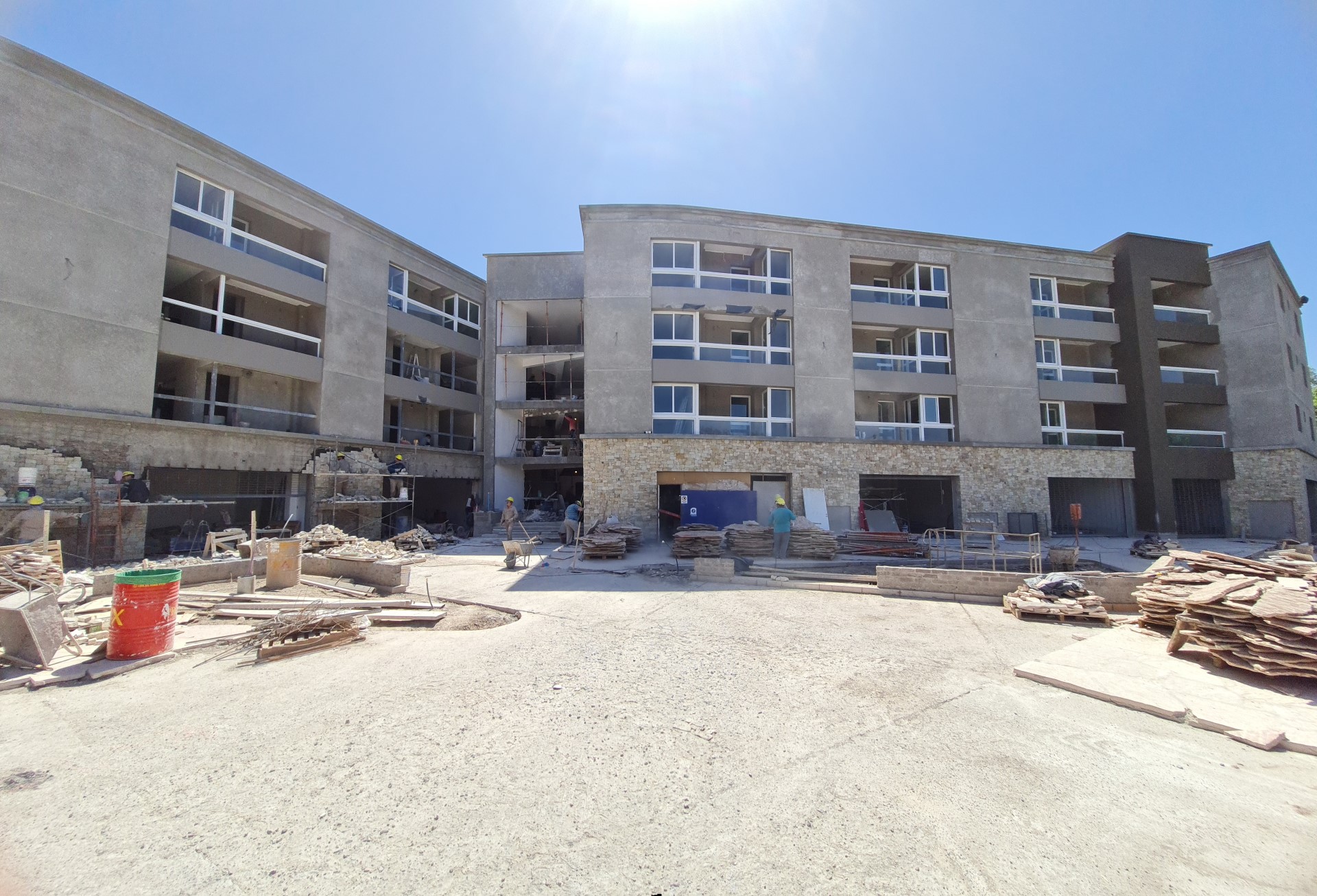

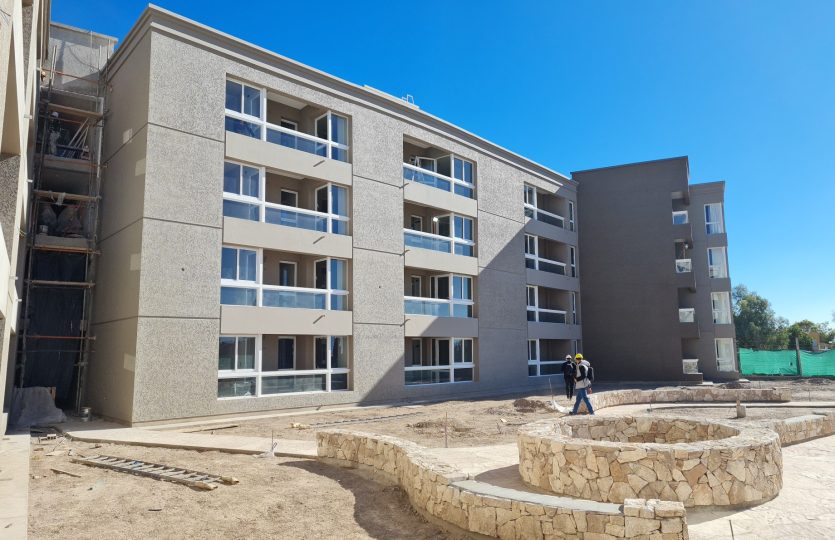

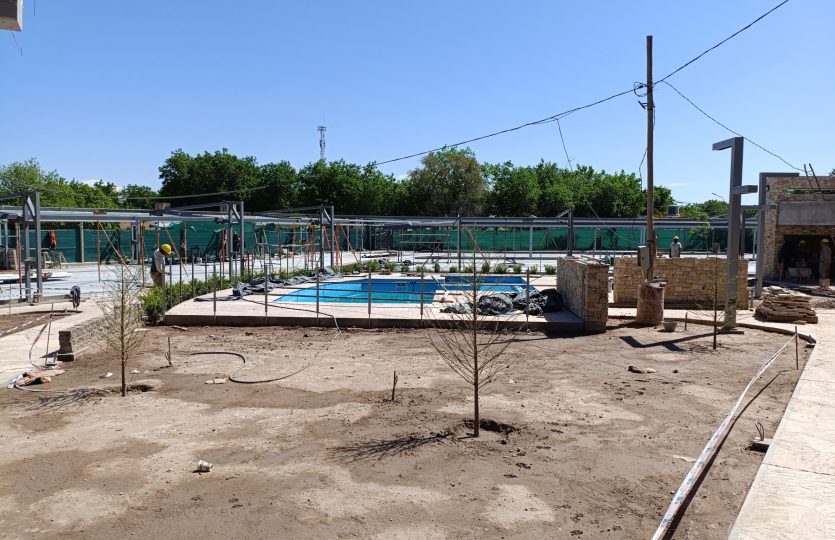

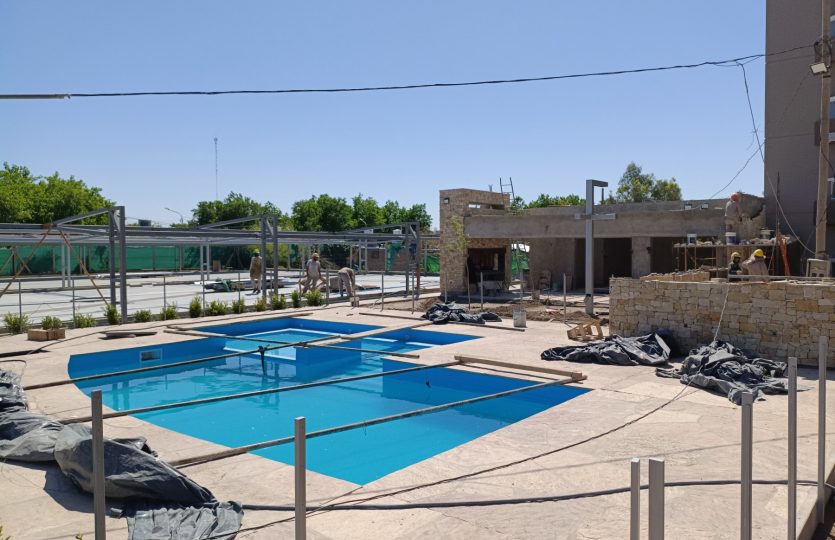

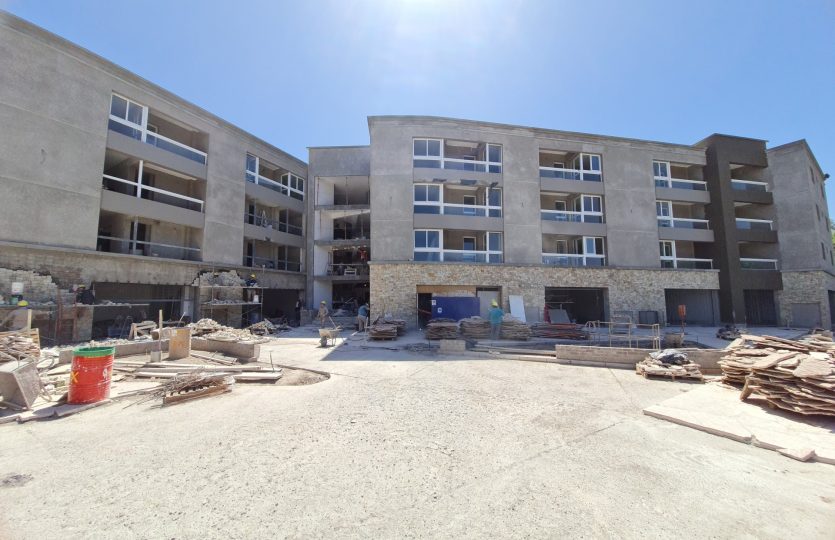

- Vista de bloques 1 y 2

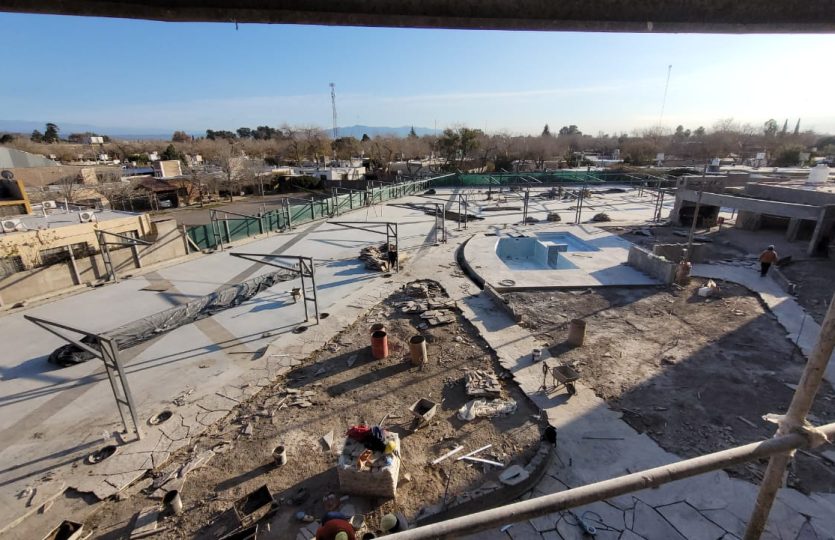

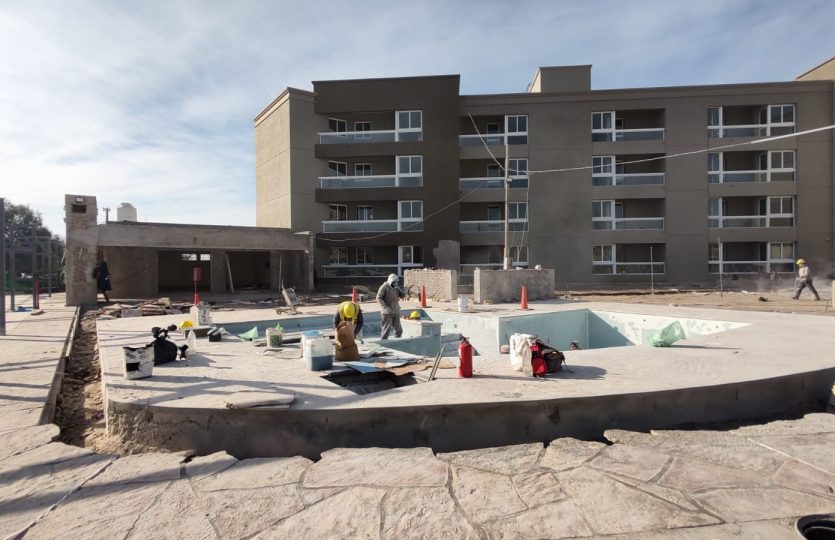

- Pronta a realizarse la última losa del consorcio.
👇JULIO 2024
- En el Bloque 3 se terminaron los trabajos de molduras y se está haciendo el revoque exterior.

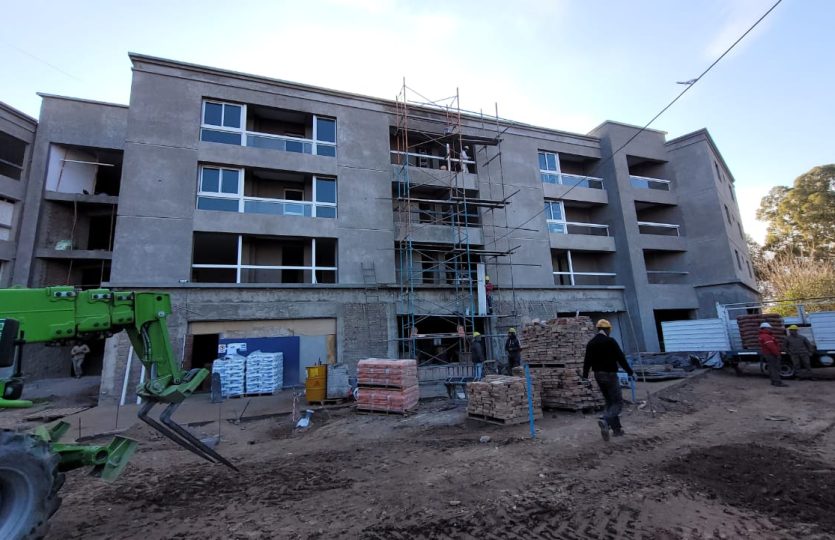

- A la par, se terminó la colocación de yeso en interiores de Planta Baja y Primer Piso, y se está comenzando en el 2do. piso.
- En el Bloque 1 se echó la segunda losa.
👇MAYO 2024
👇ABRIL 2024 –
Molduras de cornisa terminadas. Próximamente, revoque del frente del bloque.
Terminando el contrapiso del último bloque.
👇ENERO – FEBRERO 2024 –
Bloque 1 se avanzó con relleno e impermeabilización
Bloque 2 terminando estructura de tanque, molduras de cornisa y muros interiores
Bloque 3 encofrado de losa y armado de vigas. Tapado y colocación de armadura en losa

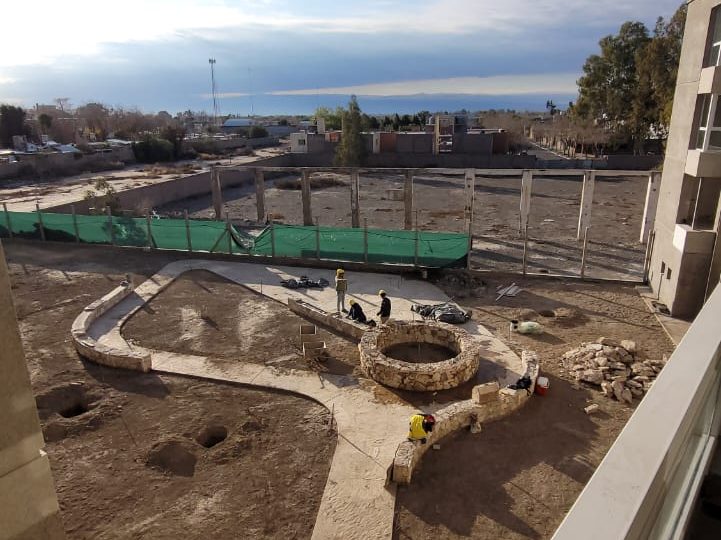

👇JUNIO 2023 – Emplantillado de la obra
👇 MAYO 2023 – Terraplén terminado, comienzan a pararse las columnas.
👇 ABRIL 2023 – Se realiza el terraplen , donde van a apoyar las zapatas, que son parte de la fundación del edificio.

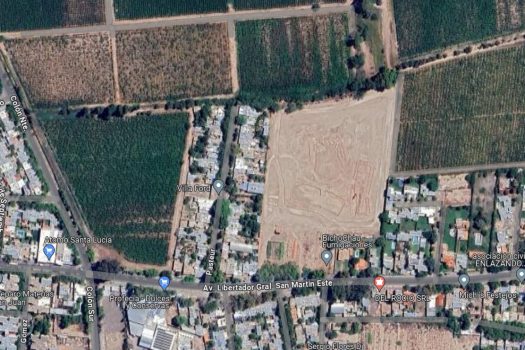

👇 INICIO DE OBRA – MARZO 2023
Muros de contención de hormigón armado para contener los suelos y evitar posibles desmoronamientos
Tarbea, de generosas dimensiones, futuro amenitie usado actualmente como obrador.
D 23410
